Как сократить расходы на благоустройство без потери качества: разбор сметных затрат
Эксперты Системы ПроТех подготовили рекомендации, которые помогут вам определить ключевые статьи расходов по благоустройству. Вы выясните, на чем можно экономить без потери качества и узнаете, как проконтролировать скрытые работы. Рекомендация поможет сэкономить бюджет и благоустроить территорию так, чтобы ее не пришлось постоянно переделывать.
Если усовершенствовать организацию строительства, оптимизировать логистику, рационально использовать технику и эффективно планировать поставки, можно сэкономить бюджет на благоустройство. Но инженерная подготовка, качество основания, лабораторный контроль материалов, исполнительная документация и технологии производства работ – неприкосновенные статьи бюджета. Эти расходы формируют надежность и долговечность объекта на протяжении всего жизненного цикла проекта.
Как отличить фактическую стоимость благоустройства от скрытых расходов и не переплатить за м2
Стоимость квадратного метра благоустройства часто ниже стоимости м2 общественного пространства внутри здания или отделки паркинга. Но на готовую территорию влияют перепады температур, осадки, ветра, пыль и постоянные механические нагрузки. Чтобы управляющая компания поддерживала пространство в хорошем состоянии без регулярных вложений, нужно использовать качественные и износостойкие материалы.
Главная проблема сметного дела в благоустройстве – информационная асимметрия. Одна и та же работа в разных коммерческих предложениях может стоить от 500 до 2 500 рублей за м2. Разница отражает сложность: от простого выравнивания до геопластики с усилением оснований. Профессиональная смета расшифровывает эту разницу и показывает фактический объем работ и материалов.
Не все статьи затрат обладают одинаковой «чувствительностью» к сокращению финансирования. Одни расходы можно оптимизировать без ущерба для качества строительства, другие формируют надежность объекта на протяжении всего срока эксплуатации. Ключевые статьи расходов описали в памятке.
Александра Донник
BIM инженер-сметчик, инженер-ПТО, эксперт в сфере ценообразования, стаж работы в строительстве
13 лет, из них 7 лет в атомном строительстве с объектами мирового значения
Если усовершенствовать организацию строительства, оптимизировать логистику, рационально использовать технику и эффективно планировать поставки, можно сэкономить бюджет на благоустройство. Но инженерная подготовка, качество основания, лабораторный контроль материалов, исполнительная документация и технологии производства работ – неприкосновенные статьи бюджета. Эти расходы формируют надежность и долговечность объекта на протяжении всего жизненного цикла проекта.
Как отличить фактическую стоимость благоустройства от скрытых расходов и не переплатить за м2
Стоимость квадратного метра благоустройства часто ниже стоимости м2 общественного пространства внутри здания или отделки паркинга. Но на готовую территорию влияют перепады температур, осадки, ветра, пыль и постоянные механические нагрузки. Чтобы управляющая компания поддерживала пространство в хорошем состоянии без регулярных вложений, нужно использовать качественные и износостойкие материалы.
Главная проблема сметного дела в благоустройстве – информационная асимметрия. Одна и та же работа в разных коммерческих предложениях может стоить от 500 до 2 500 рублей за м2. Разница отражает сложность: от простого выравнивания до геопластики с усилением оснований. Профессиональная смета расшифровывает эту разницу и показывает фактический объем работ и материалов.
Не все статьи затрат обладают одинаковой «чувствительностью» к сокращению финансирования. Одни расходы можно оптимизировать без ущерба для качества строительства, другие формируют надежность объекта на протяжении всего срока эксплуатации. Ключевые статьи расходов описали в памятке.
Расходы варьируются в зависимости от конструктивных решений. Например, если зоны озеленения можно использовать для временного накопления дождевой воды, можно сэкономить на водосточных лотках.

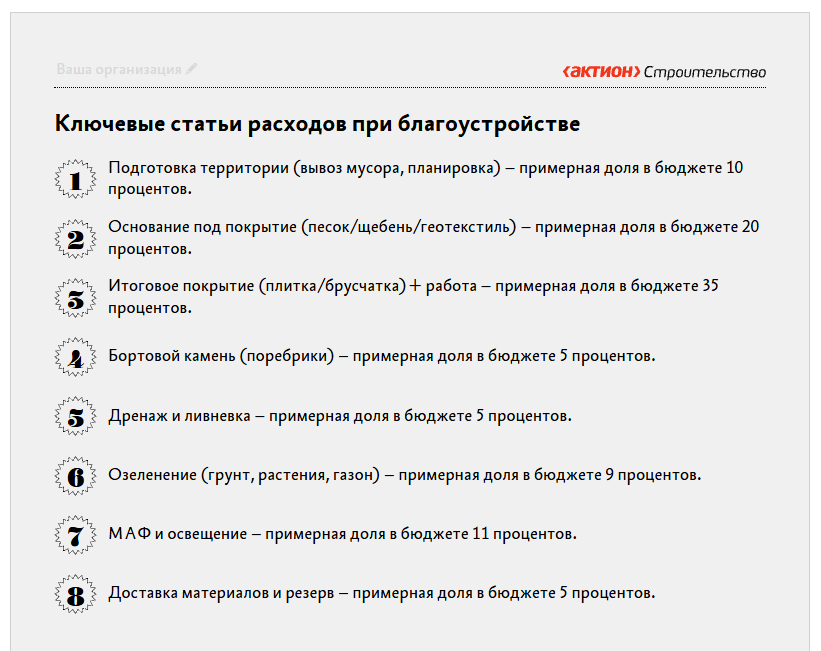

Скрытые расходы – главный источник неожиданных затрат. Подрядчики часто не включают в первоначальный расчет:
Как запланировать резерв на непредвиденные работы и на чем сэкономить
Минстрой разъяснял, что для работ по благоустройству общественных территорий без строительства капитальных объектов заказчик вправе сам решать, применять ли сметные нормативы. В мае 2026 года суды трех инстанций подтвердили законность включения резерва в размере 2% на непредвиденные работы в смету благоустройства детской площадки. Прокуратура пыталась оспорить это и указывала на отсутствие связи площадки с ОКС. Однако суды отметили:
Резерв 2% – не попытка завысить цену контракта, а способ контролировать риски. Особенно он актуален при работах в условиях плотной застройки с невыясненными подземными коммуникациями.
Грамотное бюджетирование предполагает не только резерв в смете, но и поиск внутренних резервов для оптимизации. Если правовые механизмы позволяют заложить подушку безопасности на непредвиденные работы, то снизить базовую стоимость без потери качества помогают агротехнические и проектные решения.
Чтобы сэкономить, когда озеленяете территорию, увеличьте шаг посадки в живой изгороди или снижения высоты саженцев. Эффект появится через 2–3 года, но смета снизится до 30%. Также можно выбрать отечественных питомников вместо европейских. Кроме того, рекомендуем отказаться от второстепенных декоративных элементов на первом этапе. Водоемы, фонтаны, подпорные стенки можно добавить позже.
Какие расходы при благоустройстве повлияют на долговечность объекта
Срок службы любого благоустройства определяют скрытые технические решения – от плотности корневого кома саженца до водоотводящей мембраны под пожарным проездом. Ошибка в выборе материалов или квалификации рабочих на любом из этих этапов приведет к двойным расходам на переделку уже во второй год эксплуатации. Расскажем, где скрываются главные риски объекта и как их предотвратить на стадии технического задания.
Безопасность. Освещение, покрытия детских и спортивных площадок, инженерные решения – приоритет. Свет во дворе должен исключать темные зоны, а оборудование должно быть антивандальным и простым в обслуживании. Для спортивных и детских зон выбирают травмобезопасные амортизирующие материалы. Дешевые аналоги быстро крошатся и теряют свойства.
Конструкции под мощение и озеленение. Дорожную одежду под пожарные проезды укладывают на специальную водоотводящую мембрану, которая выдержит нагрузку на сжатие от тяжелой техники. Неподходящая мембрана сплющится и перестанет выполнять функцию водоотведения. «Пирог» под озеленение должен не только удерживать влагу для корней, но и обеспечивать доступ кислорода. Нарушение технологии последовательной укладки слоев – частая причина протечек в паркинге, заболачивания и гибели деревьев.
Качество посадочного материала. Растения должны быть с закрытой корневой системой, выращенные с соблюдением агротехники и адаптированные к местным климатическим условиям. Дешевые саженцы с открытой корневой системой часто не приживаются. И экономия превращается в двойные расходы на пересадку.
Инженерные системы. Дренаж, полив, освещение – это системы, которые делают один раз и на долгие годы. Дренаж критичен при уровне грунтовых вод менее 1 м от поверхности. Без него застойная вода разрушит покрытия и погубит растения. А автоматический полив – если газон занимает более 2 соток. Ручной полив становится нереалистичным, а недельный отпуск может привести к гибели растений.
Скамейки, урны, игровые комплексы. Эти конструкции нужно делать из материалов, устойчивых к воздействию внешней среды. Дешевые конструкции быстро ржавеют и деформируются, требуя регулярных затрат на ремонт или замену. Для детского оборудования критичны сертификация и гарантия, особенно на подвижные механизмы.
Квалифицированная рабочая сила. Неквалифицированные рабочие могут нарушать технологию укладки слоев, неправильно высаживать растения, повреждать корневые системы.
Как проконтролировать скрытые работы и не потерять деньги на замене материалов
Технологическая последовательность устройства покрытий определяет структуру затрат. Рассмотрим на примере типового двора на стилобате.
Подготовка основания. Устройство уклонообразующей стяжки, гидроизоляция – это скрытый этап, на котором часто экономят. Выбирают более дешёвую рулонную гидроизоляцию вместо наплавляемой. Разница в цене до 30%, но риск протечек в паркинг при экономии колоссальный. Приёмку оформляют актом освидетельствования скрытых работ.
Устройство дренажно-накопительного слоя. Речь идет о мембране с ячейками, которые удерживают влагу. На этом этапе важно не сэкономить на геотекстиле. Он предотвращает заиливание дренажных каналов. Расход геотекстиля – 1,1 м2 на 1 м2 площади с нахлёстом. Заменить дорогой иглопробивной геотекстиль на дешёвый термоскреплённый – частая ошибка, которая приведет к заболачиванию.
Устройство основания под мощение. Ключевая операция – уплотнить основание песком 10–15 см и щебнем 15–20 см. Коэффициент уплотнения должен быть не менее 0,95. Экономию на количестве проходов катка не проверить визуально, но она будет очевидна при контрольных вскрытиях.
Финишное покрытие. Трудозатраты на укладку плитки на цементно-песчаной смеси - 6–8 чел.-часов на 100 м2. При выборе бюджетной плиткиэкономия достигает 40–50% от стоимости материала. Но такая плитка имеет морозостойкость F100 вместо F200 по ГОСТ 17608-2017. Также она быстрее разрушается.
Основной конфликт возникает по поводу замены материалов: если в проекте стоит гранитная брусчатка, а подрядчик предлагает тротуарную плитку - это изменение проекта. Оформляется корректировка сметы с привлечением авторского надзора. Без официального письма заказчика об изменении материала строитель рискует не получить оплату за фактически выполненные работы. Как проконтролировать скрытые работы и выбрать материалы, описали в памятке.
...
Скрытые расходы – главный источник неожиданных затрат. Подрядчики часто не включают в первоначальный расчет:
- подготовку основания - до 70% затрат по укладке плитки.
- вывоз грунта и строительного мусора.
- доставку материалов, особенно для удаленных объектов.
- аренду спецтехники.
- накладные расходы и сметную прибыль в коммерческих сметах часто скрывают в цене работ.
Как запланировать резерв на непредвиденные работы и на чем сэкономить
Минстрой разъяснял, что для работ по благоустройству общественных территорий без строительства капитальных объектов заказчик вправе сам решать, применять ли сметные нормативы. В мае 2026 года суды трех инстанций подтвердили законность включения резерва в размере 2% на непредвиденные работы в смету благоустройства детской площадки. Прокуратура пыталась оспорить это и указывала на отсутствие связи площадки с ОКС. Однако суды отметили:
- благоустройство территории действительно не относится к ОКС, но это не лишает заказчика права использовать проектно-сметный метод.
- резерв закладывают не как гарантированную выплата подрядчику, а как средство на случай дополнительных работ. Если они не нужны, подрядчик их не получает.
- законодательство не запрещает применять сметные нормативы при благоустройстве.
Резерв 2% – не попытка завысить цену контракта, а способ контролировать риски. Особенно он актуален при работах в условиях плотной застройки с невыясненными подземными коммуникациями.
Грамотное бюджетирование предполагает не только резерв в смете, но и поиск внутренних резервов для оптимизации. Если правовые механизмы позволяют заложить подушку безопасности на непредвиденные работы, то снизить базовую стоимость без потери качества помогают агротехнические и проектные решения.
Чтобы сэкономить, когда озеленяете территорию, увеличьте шаг посадки в живой изгороди или снижения высоты саженцев. Эффект появится через 2–3 года, но смета снизится до 30%. Также можно выбрать отечественных питомников вместо европейских. Кроме того, рекомендуем отказаться от второстепенных декоративных элементов на первом этапе. Водоемы, фонтаны, подпорные стенки можно добавить позже.
Какие расходы при благоустройстве повлияют на долговечность объекта
Срок службы любого благоустройства определяют скрытые технические решения – от плотности корневого кома саженца до водоотводящей мембраны под пожарным проездом. Ошибка в выборе материалов или квалификации рабочих на любом из этих этапов приведет к двойным расходам на переделку уже во второй год эксплуатации. Расскажем, где скрываются главные риски объекта и как их предотвратить на стадии технического задания.
Безопасность. Освещение, покрытия детских и спортивных площадок, инженерные решения – приоритет. Свет во дворе должен исключать темные зоны, а оборудование должно быть антивандальным и простым в обслуживании. Для спортивных и детских зон выбирают травмобезопасные амортизирующие материалы. Дешевые аналоги быстро крошатся и теряют свойства.
Конструкции под мощение и озеленение. Дорожную одежду под пожарные проезды укладывают на специальную водоотводящую мембрану, которая выдержит нагрузку на сжатие от тяжелой техники. Неподходящая мембрана сплющится и перестанет выполнять функцию водоотведения. «Пирог» под озеленение должен не только удерживать влагу для корней, но и обеспечивать доступ кислорода. Нарушение технологии последовательной укладки слоев – частая причина протечек в паркинге, заболачивания и гибели деревьев.
Качество посадочного материала. Растения должны быть с закрытой корневой системой, выращенные с соблюдением агротехники и адаптированные к местным климатическим условиям. Дешевые саженцы с открытой корневой системой часто не приживаются. И экономия превращается в двойные расходы на пересадку.
Инженерные системы. Дренаж, полив, освещение – это системы, которые делают один раз и на долгие годы. Дренаж критичен при уровне грунтовых вод менее 1 м от поверхности. Без него застойная вода разрушит покрытия и погубит растения. А автоматический полив – если газон занимает более 2 соток. Ручной полив становится нереалистичным, а недельный отпуск может привести к гибели растений.
Скамейки, урны, игровые комплексы. Эти конструкции нужно делать из материалов, устойчивых к воздействию внешней среды. Дешевые конструкции быстро ржавеют и деформируются, требуя регулярных затрат на ремонт или замену. Для детского оборудования критичны сертификация и гарантия, особенно на подвижные механизмы.
Квалифицированная рабочая сила. Неквалифицированные рабочие могут нарушать технологию укладки слоев, неправильно высаживать растения, повреждать корневые системы.
Как проконтролировать скрытые работы и не потерять деньги на замене материалов
Технологическая последовательность устройства покрытий определяет структуру затрат. Рассмотрим на примере типового двора на стилобате.
Подготовка основания. Устройство уклонообразующей стяжки, гидроизоляция – это скрытый этап, на котором часто экономят. Выбирают более дешёвую рулонную гидроизоляцию вместо наплавляемой. Разница в цене до 30%, но риск протечек в паркинг при экономии колоссальный. Приёмку оформляют актом освидетельствования скрытых работ.
Устройство дренажно-накопительного слоя. Речь идет о мембране с ячейками, которые удерживают влагу. На этом этапе важно не сэкономить на геотекстиле. Он предотвращает заиливание дренажных каналов. Расход геотекстиля – 1,1 м2 на 1 м2 площади с нахлёстом. Заменить дорогой иглопробивной геотекстиль на дешёвый термоскреплённый – частая ошибка, которая приведет к заболачиванию.
Устройство основания под мощение. Ключевая операция – уплотнить основание песком 10–15 см и щебнем 15–20 см. Коэффициент уплотнения должен быть не менее 0,95. Экономию на количестве проходов катка не проверить визуально, но она будет очевидна при контрольных вскрытиях.
Финишное покрытие. Трудозатраты на укладку плитки на цементно-песчаной смеси - 6–8 чел.-часов на 100 м2. При выборе бюджетной плиткиэкономия достигает 40–50% от стоимости материала. Но такая плитка имеет морозостойкость F100 вместо F200 по ГОСТ 17608-2017. Также она быстрее разрушается.
Основной конфликт возникает по поводу замены материалов: если в проекте стоит гранитная брусчатка, а подрядчик предлагает тротуарную плитку - это изменение проекта. Оформляется корректировка сметы с привлечением авторского надзора. Без официального письма заказчика об изменении материала строитель рискует не получить оплату за фактически выполненные работы. Как проконтролировать скрытые работы и выбрать материалы, описали в памятке.
...
