Как прочитать техусловия и отследить их выполнение

Как прочитать техусловия и отследить их выполнение

Эксперты Системы Строительство подготовили пошаговый алгоритм работы с техническими условиями. Он избавит вас от несоответствия технических параметров и пропуска этапов согласования. Также вы получите готовый чек-лист, как читать ТУ, и узнаете, как избежать основных ошибок при его чтении.

Дмитрий Суздалев

Руководитель и ГИП ООО «Творческая мастерская архитектора Суздалева Ю.Н.»


Один из этапов возведения объекта капитального строительства (ОКС) – подключить инженерные системы здания к наружным сетям. Подключают сети по техническим условиям (ТУ). От правильного прочтения и исполнения этого документа зависят сроки, бюджет и качество строительства. ТУ – это фундамент взаимодействия застройщика с ресурсоснабжающими организациями. Ошибки в прочтении ТУ могут привести к серьезным последствиям: переносу срока сдачи работ, дорогим переделкам сетей, штрафам. Как их избежать, рассказали в рекомендации.

Что такое ТУ и зачем они нужны

Технические условия – это документ, который устанавливает требования для подключения ОКС. Он определяет:

  • точки присоединения;
  • требования к материалам;
  • величину допустимой нагрузки;
  • другие параметры будущих наружных инженерных сетей.

Статья 52.1 ГрК регламентирует все вопросы по ТУ. По каждому виду сетей есть строительные правила и нормы. Также Правительство издало отдельные постановления с учетом специфики подключения и особенностей работы каждого вида инженерных сетей. Описали их в таблице.

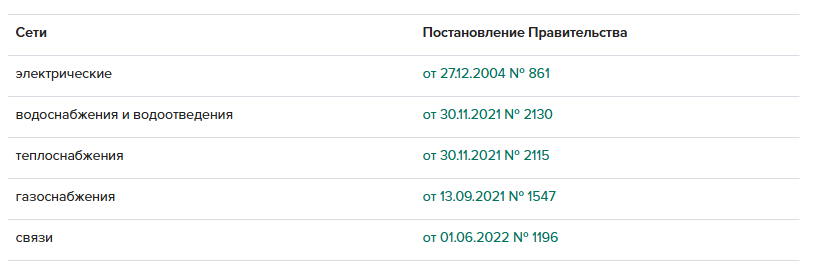

Виды сетей и постановления по ним
В проектировании и строительстве ТУ служат основой для разработки ПД и РД. А также позволяют оценить возможность подключить ОКС в той или иной точке присоединения. Параметры сетей в ТУ – исходные данные для инженерных расчетов.

Из чего состоит ТУ

Структура ТУ включает в себя несколько разделов. Расскажем про каждый подробнее.

Информация об объекте и заявителе. Вначале указывают: номер, дату документа, информацию о снабжающей организации, выдавшей ТУ, данные заявителя – название или Ф. И. О., если заказчик – физлицо, и ИНН. Затем пишут общие положения, описание объекта, адрес, цель подключения и срок действия ТУ. Обычно он составляет 3–5 лет. Срок действия менее трех лет не допускают (ч. 4 ст. 52.1 ГрК).

Техпараметры. В разделе техпараметров указывают характеристики:

  • максимальная мощность или расход (например, Q = 10 м3/ч для воды);
  • давление (p = 0,4 мПа);
  • напряжение (U = 0,4 кВ);
  • точка присоединения с координатами или с описанием местоположения.

Требования к оборудованию и материалам. Впишите марку и модели оборудования, которое разрешили применять. А также тип кабеля, иногда его сечение, класс изоляции, тип труб, модели счетчиков и другие параметры.

Порядок согласования ПД и сдачи сети в эксплуатацию. Тут описывают этапы работ, ответственных лиц, подробности выполнения каждого этапа, перечень необходимых документов и вид их предоставления. Особые условия могут содержать ограничения по нагрузкам, требования к резервным источникам питания и др. В некоторых случаях ТУ могут включать схемы, которые отображают, например, расположение существующих сетей и точку присоединения.

Как прочитать ТУ

Чтобы избежать проблем с экспертизой, местными органами власти и снабжающими организациями, важно заранее убедиться в правильности оформления бумаг, учесть все технические нюансы и требования к выполнению работ. Рассмотрим подробнее моменты, на которые нужно обратить внимание.

Реквизиты. Сначала проверьте, что данные заявителя указали верно. Есть все необходимые подписи и печати. Проверьте номер техусловий, сверьте название объекта и его адрес. Отсутствие нужных данных или неверная информация о них вызовет вопросы экспертизы, если ПД по объекту должна ее проходить. Вопросы могут возникнуть и у органов местного самоуправления, когда будете получать разрешения на строительство, реконструкцию. Также замечания могут быть и у самой снабжающей организации, когда проект будут согласовывать или вводить объект в эксплуатацию.

Технические параметры. Проверьте разрешенные по ТУ нагрузки с данными объекта, единицы измерения. Выявите возможные проблемы. Например, недостаточное давление в трубопроводе. Важно проверить требования к оборудованию. Подходит ли оно по ценовой категории, удобству монтажа и другим предпочтениям. Возможно, понадобится заменить его на аналоги, предпочтительные вам. Это надо согласовать с организацией, которая выдала ТУ.

Порядок работ. Изучите требования снабжающей организации к этапам работ –проектирование, согласование, монтаж и приемка в эксплуатацию. Составьте перечень необходимых документов для каждого этапа. Проанализируйте особые условие, если они есть. Обратите внимание на требования к безопасности – молниезащита, заземление. Изучите возможные экологические ограничения. Например, необходимость строительства очистных сооружений. Учтите требования к резервированию – аварийные генераторы, накопительные емкости для воды.

Схемы. Если есть схемы сетей, сверьте их с фактическим расположением. Проверьте правильность координат, убедитесь в актуальности топографической съемки.

При невнимательном отношении к условиям ТУ высока вероятность выполнить неправильно проект и монтаж сетей, который не примет снабжающая организация.

Чтобы избежать этих проблем, привлекайте профильных инженеров для работы с ТУ. Используйте чек-листы для проверки всех пунктов, а по неясным вопросам обращайтесь за консультацией в снабжающие организации и отслеживайте изменения в требованиях нормативных документов.

Как правильно организовать контроль ТУ

Для того чтобы контролировать работу по ТУ, создайте график работ с учетом каждого этапа ТУ. По каждому этапу назначьте ответственного – проектировщика, подрядчика, инженера ОКС. Организуйте документооборот – ведите журнал согласования, учет актов испытаний и приемки. На случай спорных вопросов делайте фото- и видеофиксацию работ.

Проводите промежуточный контроль. На этапе проектирования важно удостовериться, что выбрали верные точки присоединения. А нагрузки объекта не превышают разрешенные по ТУ. Проверьте, что параметров сети достаточно, чтобы обеспечить работоспособность оборудования. При СМР взаимодействуйте и с монтажной организацией, и со снабжающей.

Когда будете сдавать сети, обеспечьте подписание финального акта о выполнении ТУ и передайте ПД и ИД в эксплуатирующую организацию. Чек‑лист, как читать ТУ смотрите в памятке.
...
