Эксперты Системы Строительство подготовили подробный алгоритм, который подскажет, как в ИСУП связать процедуры и документы по ним. Вы узнаете, как создать документы и закрыть процедуры. А также получите подробный перечень документов, чтобы оформить земельно-правовые отношения.

Владислав Груздов

зам. начальника отдела развития информационных систем ФАУ «Роскапстрой». Общий стаж в строительстве – 13 лет (от подрядчика до органа исполнительной власти), 4 из которых – в цифровизации строительства Москвы и РФ


ИСУП превращает сложную цепочку строительных процедур в регламентированную и подтвержденную цифровую последовательность. Каждый документ в ней – шаг к качественному и прозрачному строительству. В рекомендации расскажем, как интеграция внутренних модулей ИСУП связывает документы с процедурами в стадиях ОКС.

Как связать процедуры с документами в ИСУП

Для госзаказчиков важно в инвестиционно-строительных проектах вовремя сформировать пакет документов и подтвердить прохождение процедур. А также обеспечить соответствие этапов работ регламентам. Функция ИСУП «Связь строительных процедур с документацией» отвечает за эту задачу. Связку реализовали в модуле «Информация об объекте» на вкладке «Паспорт объекта». Именно там отображаются стадии жизненного цикла ОКС в виде визуальной шкалы с проектными и фактическими сроками.

Каждая стадия становится регламентированной процедурой, которую закрывают конкретными документами. Например, «Оформление земельно-правовых отношений», «Исходно-разрешительная документация», «Проектно-изыскательские работы», «Строительно-монтажные работы» и «Оформление прав на ОКС».

Связь процедур и документации в ИСУП может:

  • юридически подтверждать каждый этап с УКЭП и МЧД;
  • обеспечивать прозрачность для контролирующих органов;
  • помогать оперативно выявлять и устранять задержки;
  • готовить документы к передаче в ГИСОГД, ЕЦПЭ и другие госсистемы;
  • автоматически формировать отчетность.

В разделе «Информация об объекте» на вкладке «Паспорт объекта» вывели стадии строительства ОКС со шкалой и проектными сроками. Шкала определяет степень прохождения процедур и стадию, на которой находится ОКС.

Вкладка «Паспорт объекта»
Как на практике связать процедуры и документацию

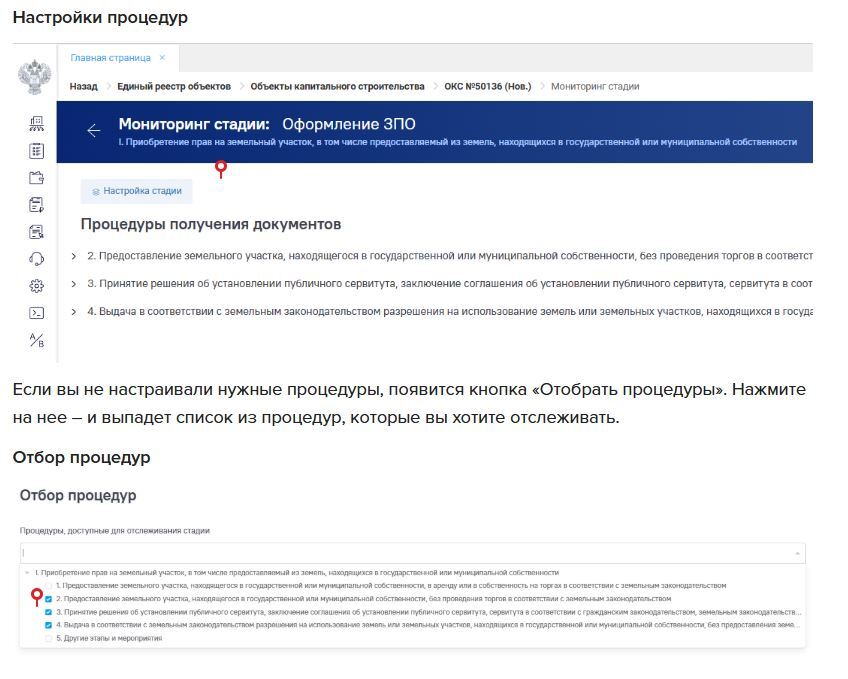

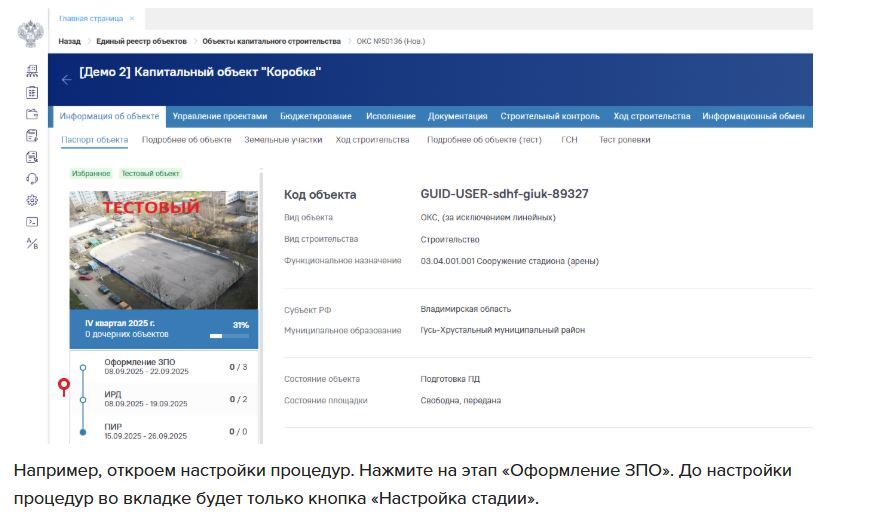

Когда вы открываете карточку объекта и выбираете любую строительную стадию, то получаете доступ к детализированному окну процедуры. Если настроек до этого не было, система предлагает нажать кнопку «Отобрать процедуры». Так из единого нормативного каталога можно выбрать те процедуры, которые подлежат сопровождению в рамках данного ОКС. Закрытие каждой процедуры — измеримый и контролируемый процесс.

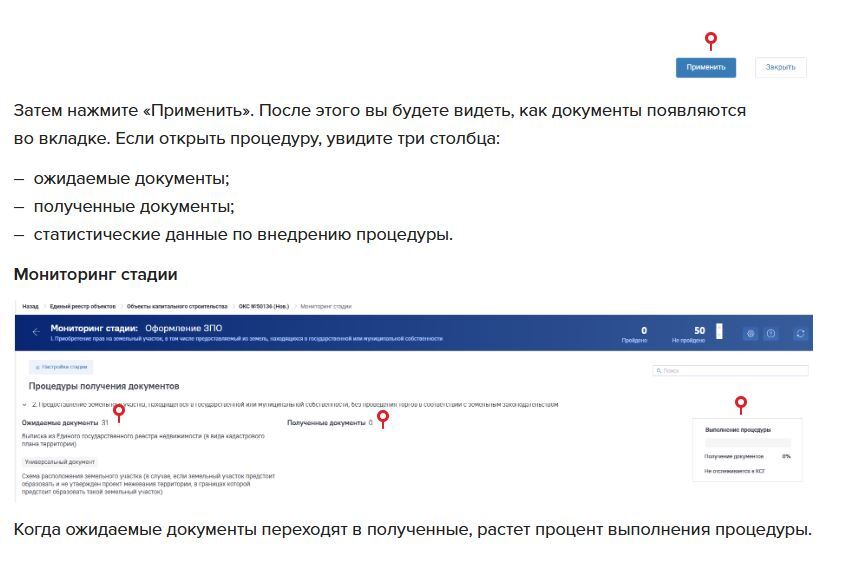

Когда нажмете «Применить», система формирует для каждой процедуры три блока:

  1. Ожидаемые документы: перечень документов, которые нужны, чтобы закрыть стадию по нормативным требованиям.
  2. Полученные документы: список документов, которые уже загрузили в раздел «Документация» карточки ОКС и согласовали.

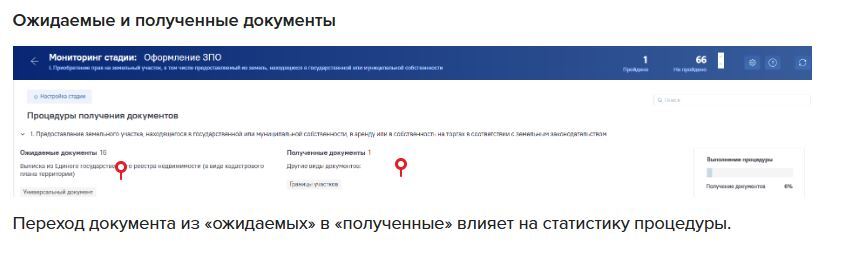

  3. Статистические данные: информация о процедуре в процентах.

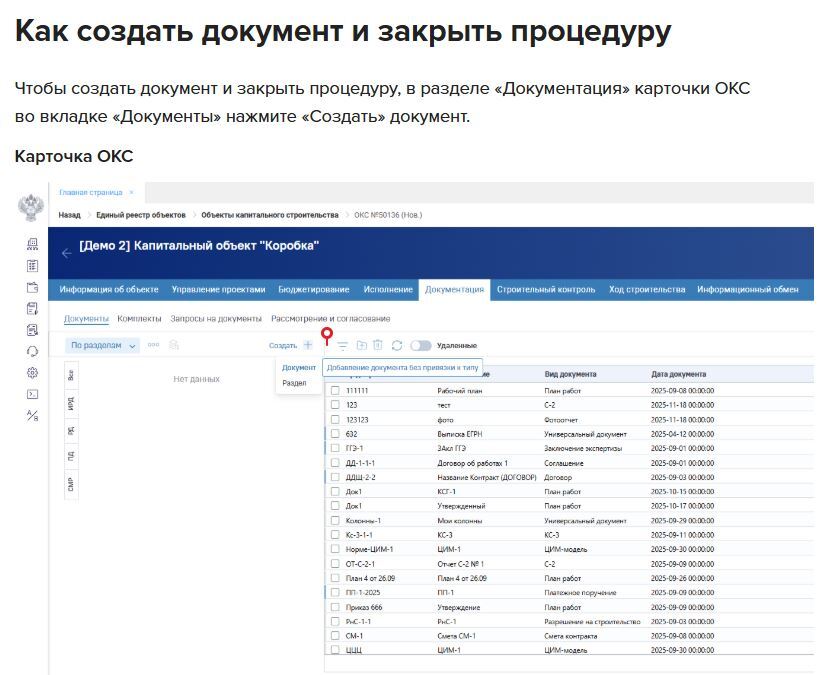

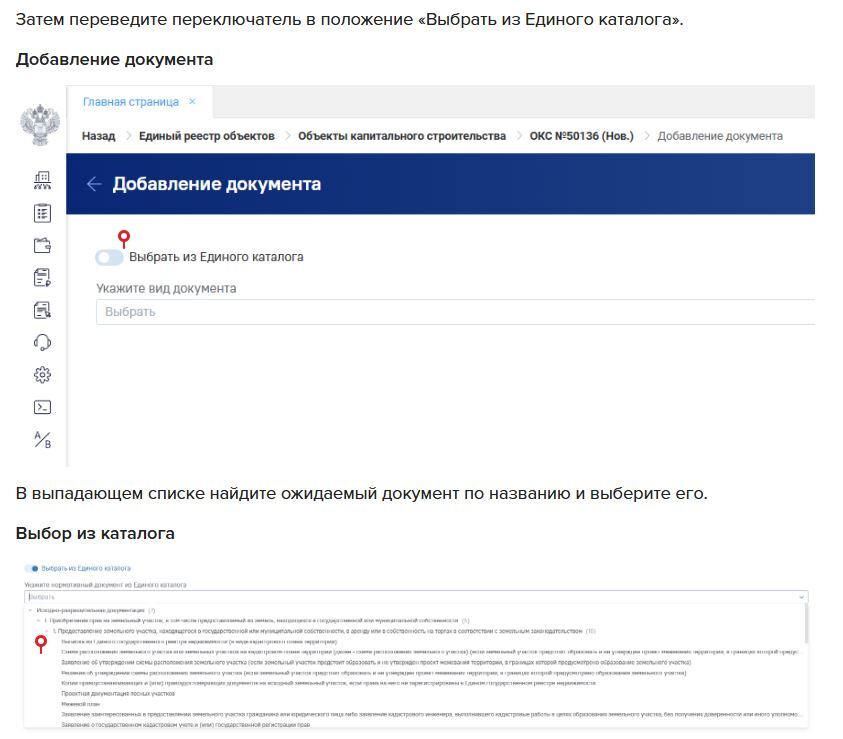

Чтобы загрузить документ, пользователь переходит во вкладку «Документация» → «Документы» и нажимает «Создать». Затем активирует переключатель «Выбрать из Единого каталога», находит нужный документ и создает его шаблон.

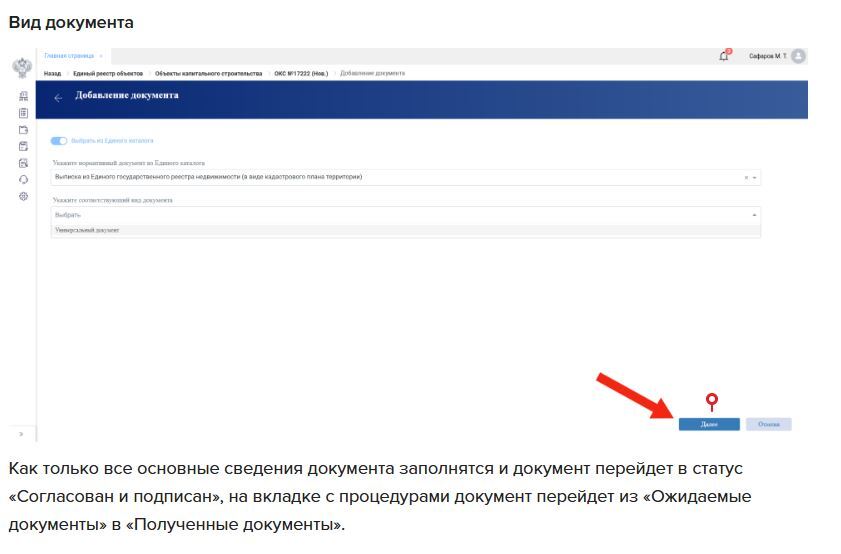

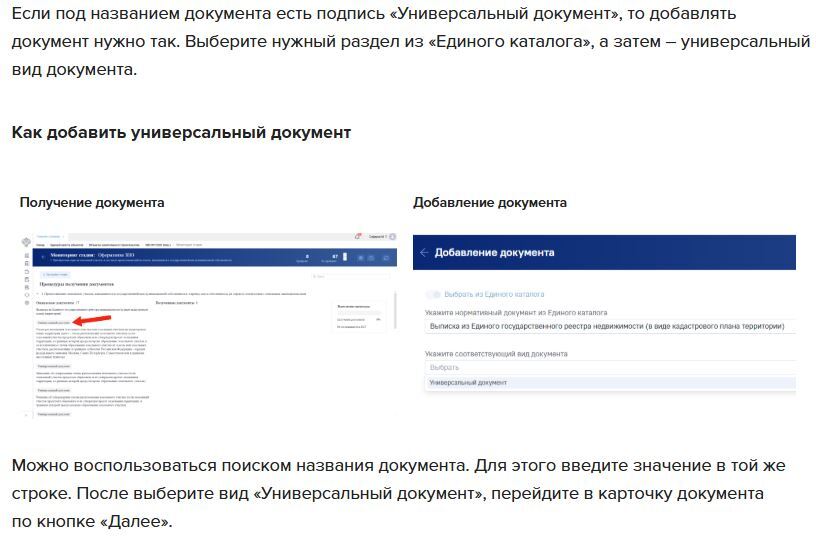

Документ с пометкой «Универсальный документ» выбирают через нужный раздел каталога. После чего формируют карточку, заполняют контент, а документ согласовывают с электронной подписью.

Также эксперты Системы Строительство подготовили справочник с перечнем документов, которые нужны, чтобы оформить земельно-правовые отношения. В справочнике – четыре перечня для участков: на торгах, без торгов, с установлением сервитута и без него.

Перечень документов, чтобы оформить земельно-правовые отношения
...

Информационный источник публикации Актион МЦФЭР

Источник изображения Magnific
